1、新加坡KPE地下道路
1996年新加坡陆交局提出在市中心地下建造30km环状路线,到2008年建成KPE。全长12km,连接了新加坡港和中央商务区,穿越核心区及河道段为9km的地下道路,主要分流较拥挤的中央高速(CTE),加强了东北部与中央商务区的联系。

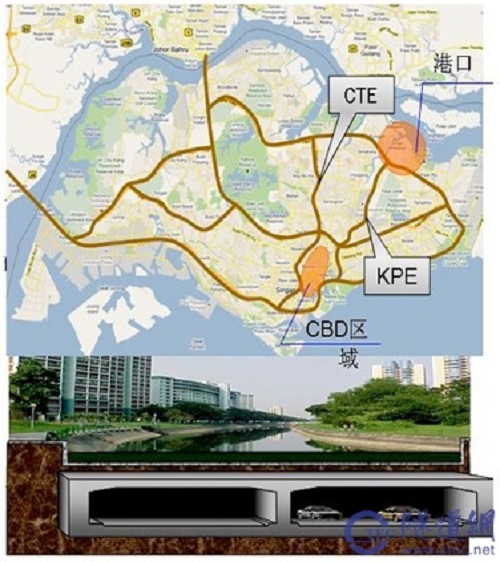

新加坡-KPE地下道路图
2、波士顿中央干道改建

该工程建成长8.2km,是I-90高速公路延伸段,拆除了中央干道高架,建成了长2.4km的地下道路;置换出的地面道路资源建成了城市公共绿地;隧道建成后,穿越波士顿城的平均时间将从19.5min缩短到2.8min。该工程花费16年,耗资巨大,达到了146亿美元。
波士顿中央干道改建
3、巴黎A86公路地下道路

该道路为双层四车道,一条是10km的双层隧道,通行小型车辆,一条是7.5km单层隧道,通行各种车辆;1997年开始建设,于2007年完工。隧道每1km设置连接地面的逃生井1座,采用1台海瑞克制造的土压、泥水复合盾构穿越多地层掘进。
巴黎A86高速公路
4、马德里M30地下道路

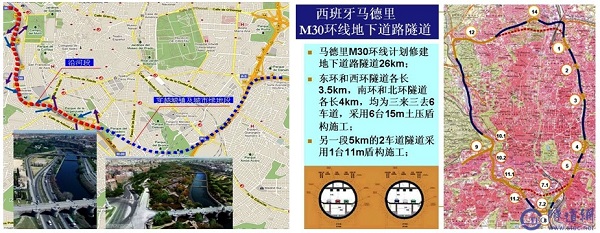

2007年建成了8.6km的南段地下道路(沿河段4.1km、城镇段4.5km),置换出的地面道路资源建成了城市公共绿地。西班牙并不非常富裕,敢于作出如此创举,政府的决心可见一斑。纵观整个规划,马德里M30环线计划修建地下道路隧道26km;东环和西环隧道各长3.5km,南环和北环隧道各长4km,均为双向6车道,采用6台直径15m土压盾构施工;另一段长5km的2车道隧道采用1台直径11m盾构施工;南环线2条隧道长4km,造价7.42亿欧元;北隧道采用德国海瑞克制作的15.2m土压盾构,于2005年11月,盾构始发施工,2007年3月北隧道建成通车;南隧道采用日本三菱重工制作的15.2m土压盾构掘进了3664 m,创下了日进度46m的纪录。盾构穿越地层为泥岩、粘土砂、砂质粘土,隧道覆土为15m-60m。工程中的日本三菱重工的15.2m土压盾构最大推力达到了277000kN,刀盘最大转矩 85700kN·m,最大驱动功率9800kW,开口率达到了43%,螺旋输送机直径1500mm,转速0-18rpm。
马德里修建地下道路隧道 26km马德里M30环线图

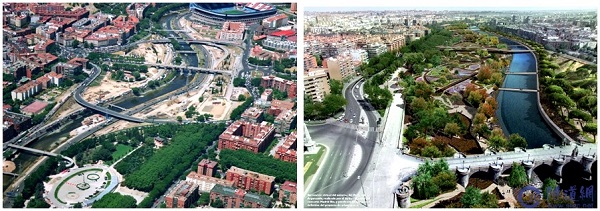

马德里地下道路改造前 马德里地下道路改造后
5、日本东京

东京的道路拥堵情况并不严重。目前,东京规划有“3环9射”的快速网络。中央环线47km、外环线85km、郊环线390km,至今实施率只有40%。未来,日本还规划有53.5km的地下道路,其中,中央环状线建设18km双向4车道的地下道路,外环线规划建设35.5km双向6车道的地下道路。
日本东京地下道路图 东京地下道路—中央环状线图
另外,日本还新建了新宿线与品川线:新宿线全长11km,双向4车道,设计车速60km/h,出入口6对半,平均间距1.8km,为浅埋地下道路;品川线全长9.4km,双向4车道,设计车速60km/h,出入口1对,平均间距约5km,为大深度地下道路(-40m)。
日本新宿线全长11km 日本品川线全长9.4km
中央环线新宿段运营 新宿线地下道路通车运营

在西雅图目前也有一条长3.5km在建的大直径地下隧道。该隧道直径为16.5m,盾构直径为17.52m。隧道于2012年开始建设,预计到2015年通车。
西雅图隧道走向示意图

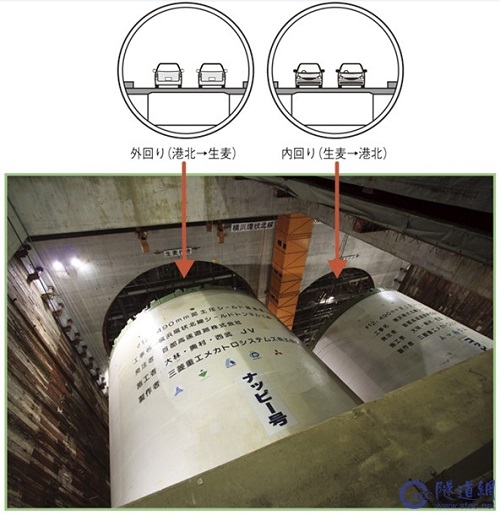

日本新近建设了横滨环状北线地下道路。横滨环状北线8.2km为地下道路,为双向4车道,西端连接去东京的京滨道路和东名高速道路,两端与高架道路连接,中间设出入口和通风井,采用直径12.49m辐条式土压盾构施工。
横滨环状北线2台盾构机同时掘进

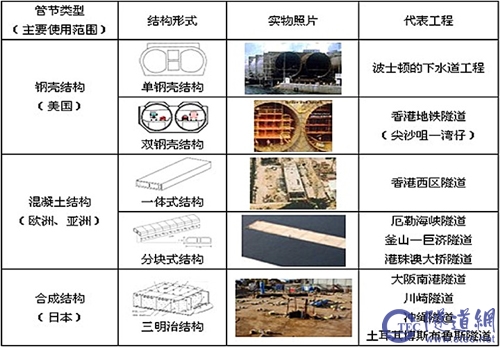

上海东西通道,采用地下道路形式,全长4km,双向4车道,与轨道交通14号线同步建设;规划建设中的北横通道西起中环(北虹路),东至周家嘴路越江工程,全长约19.4km。
" target="_blank">
1996年新加坡陆交局提出在市中心地下建造30km环状路线,到2008年建成KPE。全长12km,连接了新加坡港和中央商务区,穿越核心区及河道段为9km的地下道路,主要分流较拥挤的中央高速(CTE),加强了东北部与中央商务区的联系。
该工程建成长8.2km,是I-90高速公路延伸段,拆除了中央干道高架,建成了长2.4km的地下道路;置换出的地面道路资源建成了城市公共绿地;隧道建成后,穿越波士顿城的平均时间将从19.5min缩短到2.8min。该工程花费16年,耗资巨大,达到了146亿美元。
该道路为双层四车道,一条是10km的双层隧道,通行小型车辆,一条是7.5km单层隧道,通行各种车辆;1997年开始建设,于2007年完工。隧道每1km设置连接地面的逃生井1座,采用1台海瑞克制造的土压、泥水复合盾构穿越多地层掘进。
2007年建成了8.6km的南段地下道路(沿河段4.1km、城镇段4.5km),置换出的地面道路资源建成了城市公共绿地。西班牙并不非常富裕,敢于作出如此创举,政府的决心可见一斑。纵观整个规划,马德里M30环线计划修建地下道路隧道26km;东环和西环隧道各长3.5km,南环和北环隧道各长4km,均为双向6车道,采用6台直径15m土压盾构施工;另一段长5km的2车道隧道采用1台直径11m盾构施工;南环线2条隧道长4km,造价7.42亿欧元;北隧道采用德国海瑞克制作的15.2m土压盾构,于2005年11月,盾构始发施工,2007年3月北隧道建成通车;南隧道采用日本三菱重工制作的15.2m土压盾构掘进了3664 m,创下了日进度46m的纪录。盾构穿越地层为泥岩、粘土砂、砂质粘土,隧道覆土为15m-60m。工程中的日本三菱重工的15.2m土压盾构最大推力达到了277000kN,刀盘最大转矩 85700kN·m,最大驱动功率9800kW,开口率达到了43%,螺旋输送机直径1500mm,转速0-18rpm。
东京的道路拥堵情况并不严重。目前,东京规划有“3环9射”的快速网络。中央环线47km、外环线85km、郊环线390km,至今实施率只有40%。未来,日本还规划有53.5km的地下道路,其中,中央环状线建设18km双向4车道的地下道路,外环线规划建设35.5km双向6车道的地下道路。
另外,日本还新建了新宿线与品川线:新宿线全长11km,双向4车道,设计车速60km/h,出入口6对半,平均间距1.8km,为浅埋地下道路;品川线全长9.4km,双向4车道,设计车速60km/h,出入口1对,平均间距约5km,为大深度地下道路(-40m)。
日本新近建设了横滨环状北线地下道路。横滨环状北线8.2km为地下道路,为双向4车道,西端连接去东京的京滨道路和东名高速道路,两端与高架道路连接,中间设出入口和通风井,采用直径12.49m辐条式土压盾构施工。
上海东西通道,采用地下道路形式,全长4km,双向4车道,与轨道交通14号线同步建设;规划建设中的北横通道西起中环(北虹路),东至周家嘴路越江工程,全长约19.4km。
" target="_blank">城市地下道路工程技术综述
