● 建设背景●

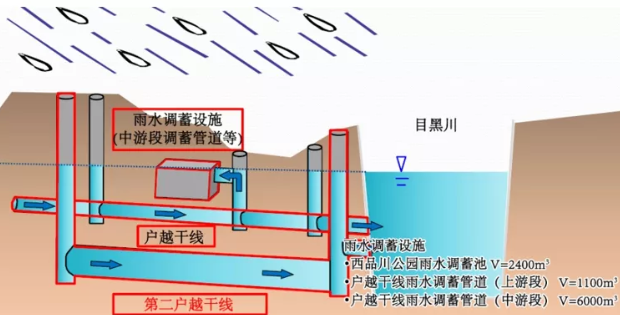

东京品川区沿目黑川流域因地势较低,经常受到积水灾害,自1987年起就与东京都下水道局联合开展排水系统建设项目。

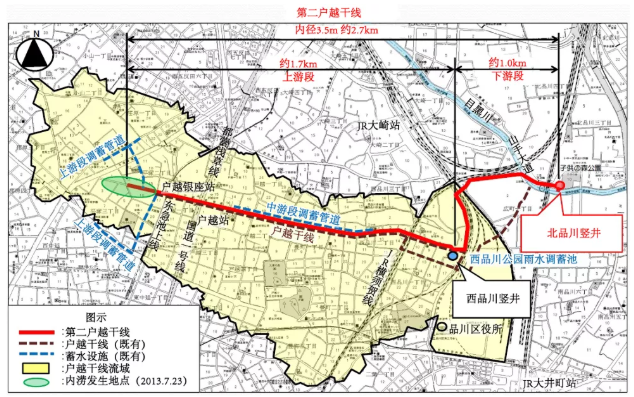

在遭受了2013年7月的严重内涝后,为了应对50mm/h的降雨量,计划在既有的户越干线基础上新建一条增强干线用于加强排水能力。
● 工程概况●

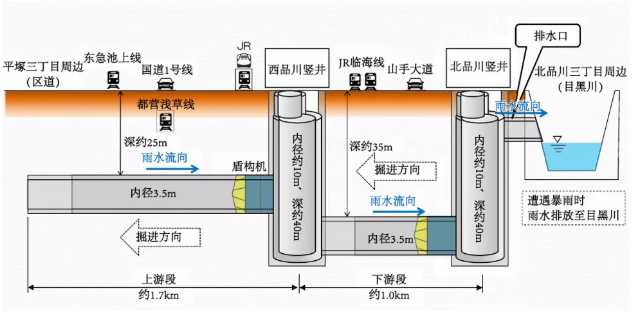

新建的第二户越干线建在户越干线下方,管渠内径3.5m,全长约2.7km,上游段1.7km区间埋深约25m、下游段1.0km区间埋深约35m。
目前,第二户越干线项目分为西品川竖井、北品川竖井、上游段盾构及先行进水井共3个标段。
● 工程亮点介绍●
1)竖井施工采用Urban-Ring工法修建

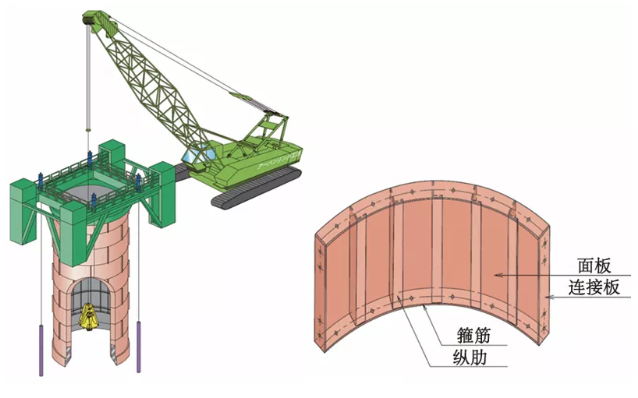

“西品川竖井” 作为上游段盾构始发井和下游段盾构接收井、“北品川竖井” 作为下游段盾构始发井,2座竖井都采用预制钢管片式压入式沉井——Urban-Ring工法修建。

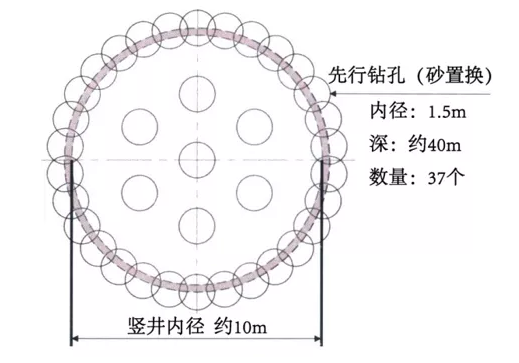

由于2座竖井施工所处地层具有N值50以上的泥岩层,为了确保Urban-Ring工法的预制钢管片可顺利压入,在竖井施工前预先在周边采用套管式回转钻孔法先行钻孔,将套管内部土体置换为砂。
2)先行进水井采用钢套筒管工法建设
第二户越干线计划设置4处进水口,其中3号进水井是连接既有下水道的深约30m的特殊人孔井,将雨水引流至第二户越干线。

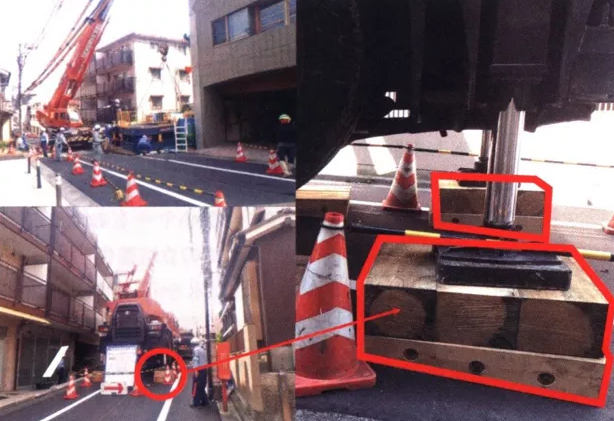

3号进水井周边环境狭小,且有8%的坡度,采用了噪音振动较小、可在狭小场地施工的钢套筒管工法,并设置了一种支座,可应对坡道上的钢套筒施工。同时,为了减轻钢套筒管压入时的摩擦力,根据具体土质采用了3种不同类型的减摩剂。
3)上游段盾构施工针对刀具磨损、管片防脱落、盾构线形控制进行优化
上游段盾构施工采用土压平衡盾构,隧道最大覆土约27m、水压约0.27MPa。
盾构采用了集合姿态控制系统、轴线管理系统和自动测量系统的FLEX系统。姿态控制系统可以独立调节各油缸推力,实现高精度的盾构掘进自动控制。
管片主要使用单层衬砌型,在进水口(4处)和转弯半径R50m以内的曲线段使用钢管片。另外在最小转弯半径R15m的急曲线段使用了外径缩小100mm的缩径钢管片,防止管片与盾尾碰触。

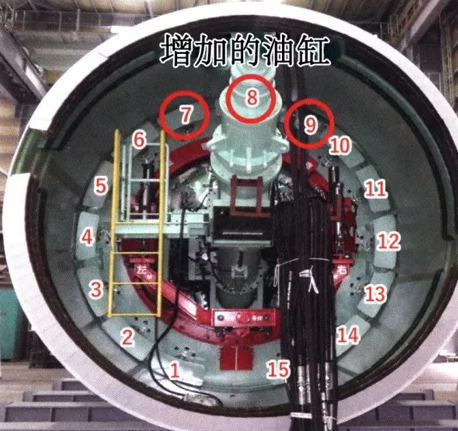

管片环间接头使用了对应工况的插销式快速接头。另外为了防止轴向插入型的封顶块脱落,在原设计的12个油缸基础上增加了3个油缸单独用于顶推封顶块。

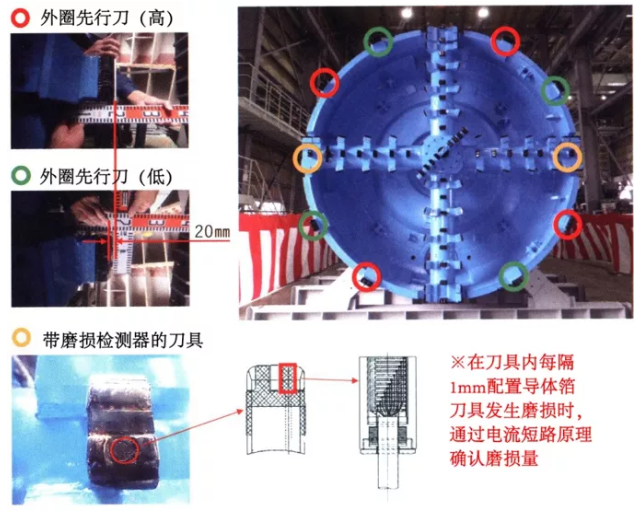

在刀盘外圈布置了具有高低差的先行刀用于延长刀具寿命,并在最外圈的先行刀高、低各1处配备了电力式磨损监测器,刀具每磨损1mm都可得以确认。
● 施工情况●
2020年11月,该工程西品川竖井及先行进水井的施工已全部完成,北品川竖井及盾构施工项目正在持续推进当中。受到疫情影响,目前的施工情况未作进一步披露。小编会继续跟踪这个工程,为大家带来第一手资料。
