工法概念
SFT工法首先在横截面上配置口字形管幕,需与箱涵断面外边缘一致。在另一侧的竖井内设置箱涵。当口字形管幕与箱涵连接后形成一体,通过千斤顶挤推或牵引至达到侧,形成地下结构物。
SFT工法示意图(推进方式)

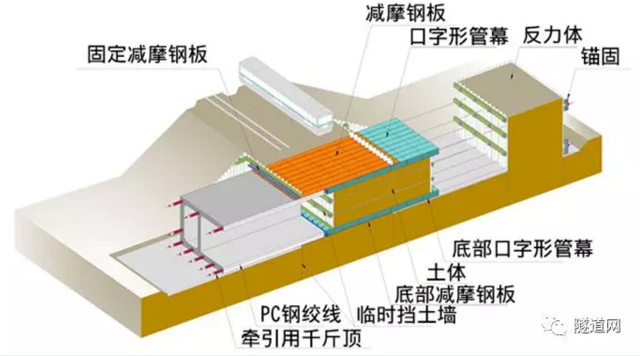

SFT工法示意图(牵引方式)

工法特点
施工案例

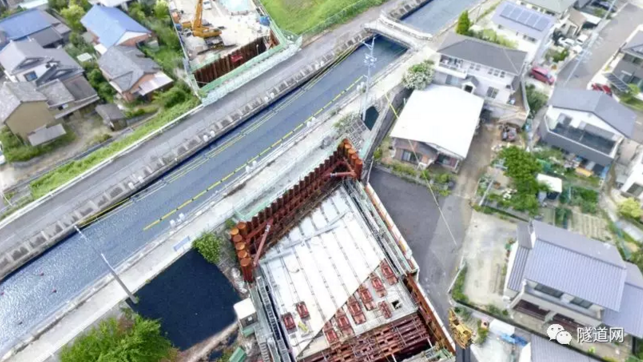

日本爱知县名古屋市道桶狭间勅使线第2号道路改良工程采用了此工法。箱涵断面为15m×7.2m,推进距离30.0m,与既有水渠间距1.00m。

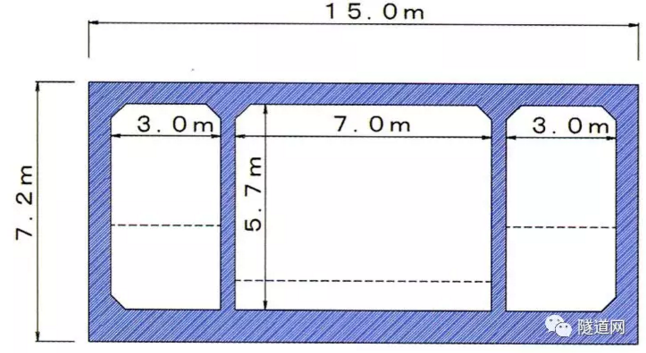

箱涵断面图

口字形管幕断面为1.0m×1.0m,共36根,施工顺序如下。
箱涵推进使用了58个150t千斤顶、4个液压单元(设计推力最大6500t)。由于箱涵呈菱形,因此在后方设置了斜角调整钢材。推进后,箱涵前方与口字形管幕拼接,继续受到挤推。本次施工中在箱涵外侧注入了固结性润滑剂,减缓了推力,同时用作填充管幕推进与箱涵之间的间隙。
具体的施工流程让我们一起来看一下吧。

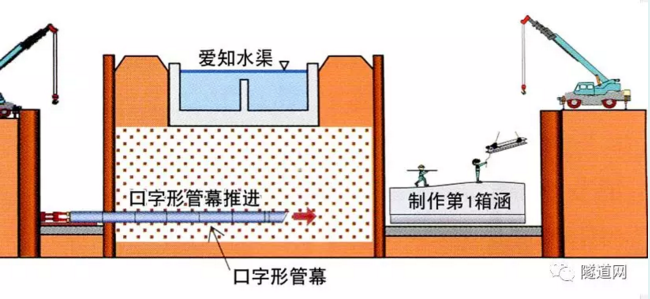

1.口字形管幕推进,同时在另一侧竖井构筑第1箱涵。

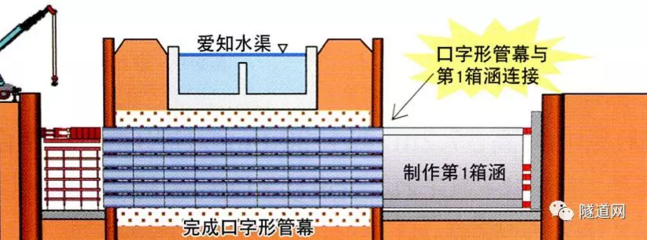

2.口字形管幕推进完成后,与第1箱涵连接。

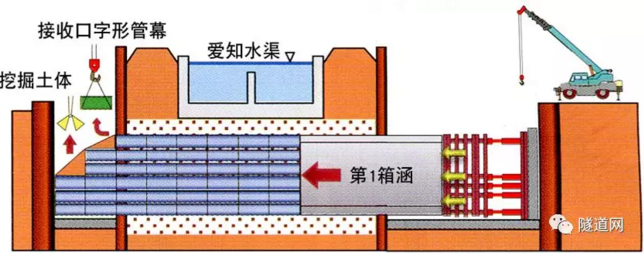

3.千斤顶挤推箱涵,在到达井拆除被顶出的口字形管幕并处理渣土。

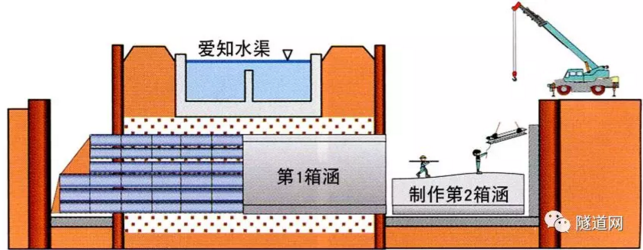

4.完成挤推第1箱涵后,撤去临时设备,构筑第2箱涵。

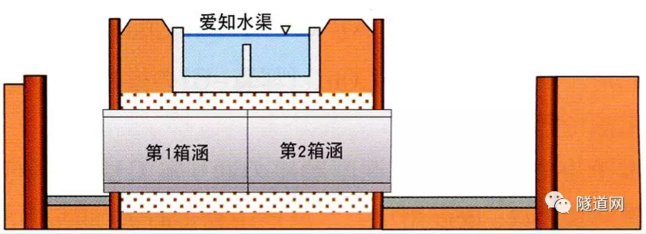

5.完成挤推第2箱涵,重复第③步工序,最终完成。
SFT工法可以免去在既有设施下方的挖掘作业,通过箱涵置换土体,是一种安全高效的施工方法。目前SFT工法在口字形管幕施工时尚有土体松散的问题亟待解决。市道桶狭间勅使线第2号道路改良工程中,通过注入固结润滑剂防止沉降。为了进一步发展SFT工法,需要探究更加切实的防沉降方案。
