工程概况

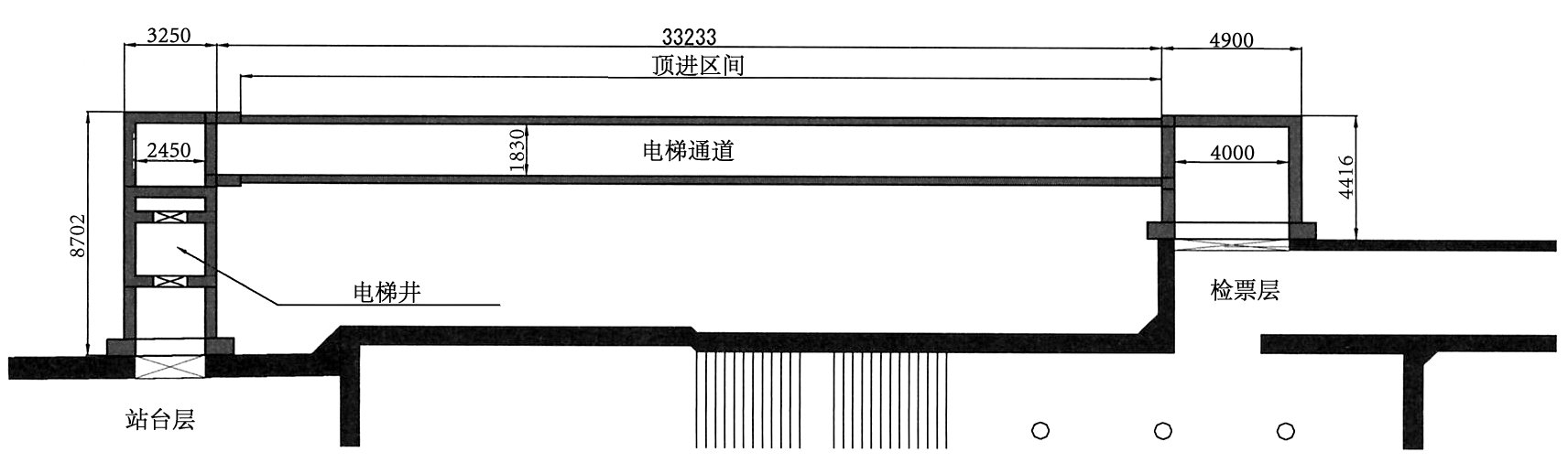

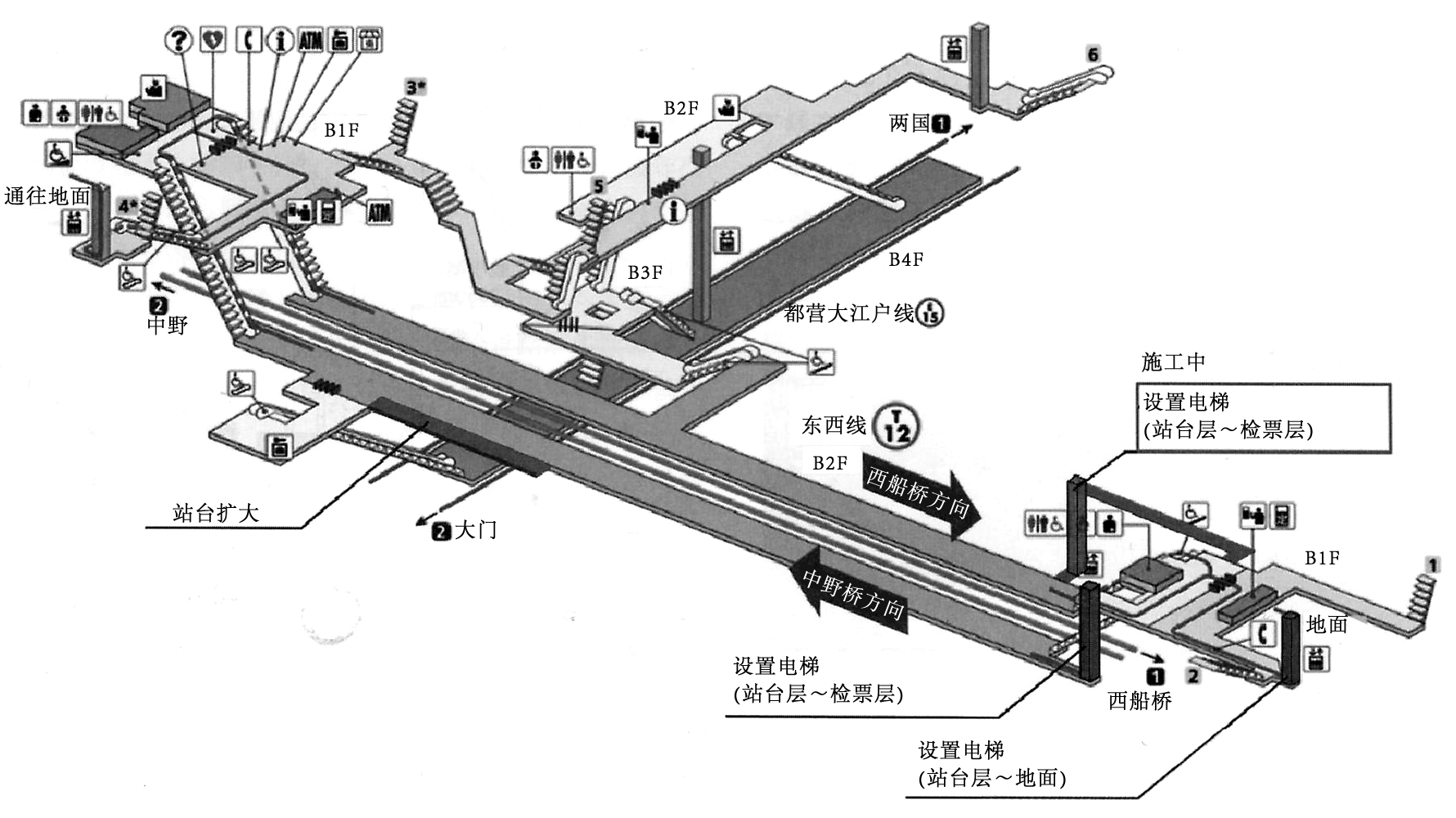

本工程是 2011 年的东京地铁东西线门前仲町车站改建工程中,西船桥方向站台的电梯安装相关的土建工程。
工程难点一:施工场地狭小
地面部位于昼夜交通量都非常繁忙的干线道路永代大道,根据与交通管理部门的协议,白天不得施工,夜晚也只能最多只能有2条车道的施工场地。

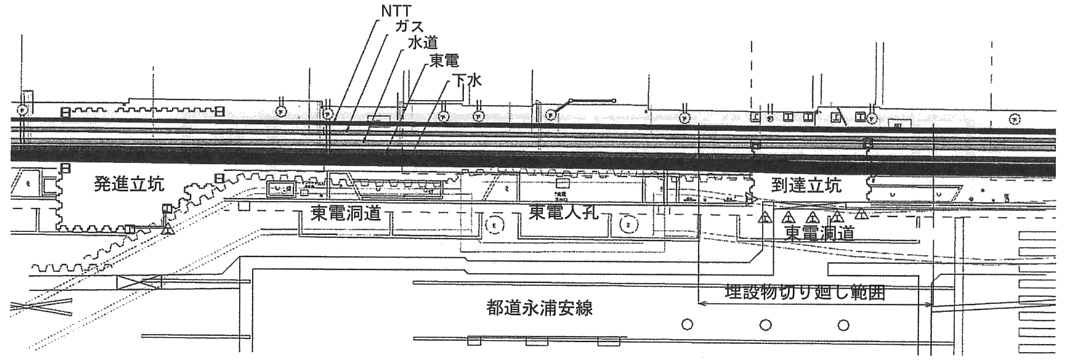

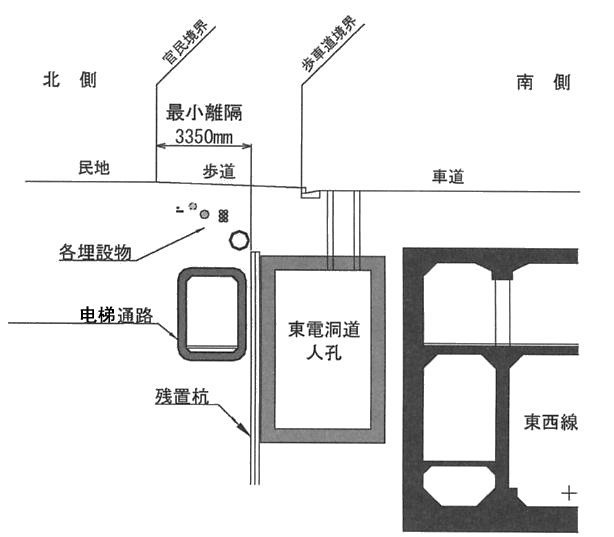

在新设电梯通道的正上方铺设有各种管线。周边还有残留桩基。此外,新设通道的北侧因临近民宅建筑物,故只能确保最小约3350mm的施工宽度。
解决方案

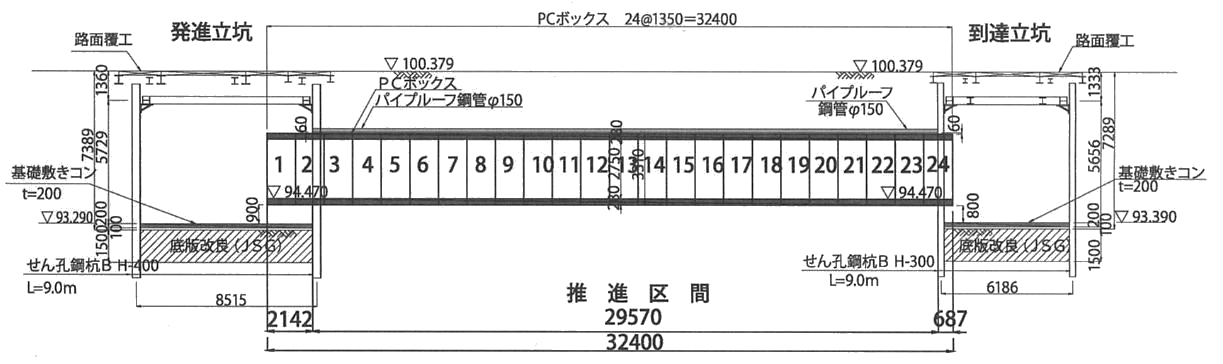

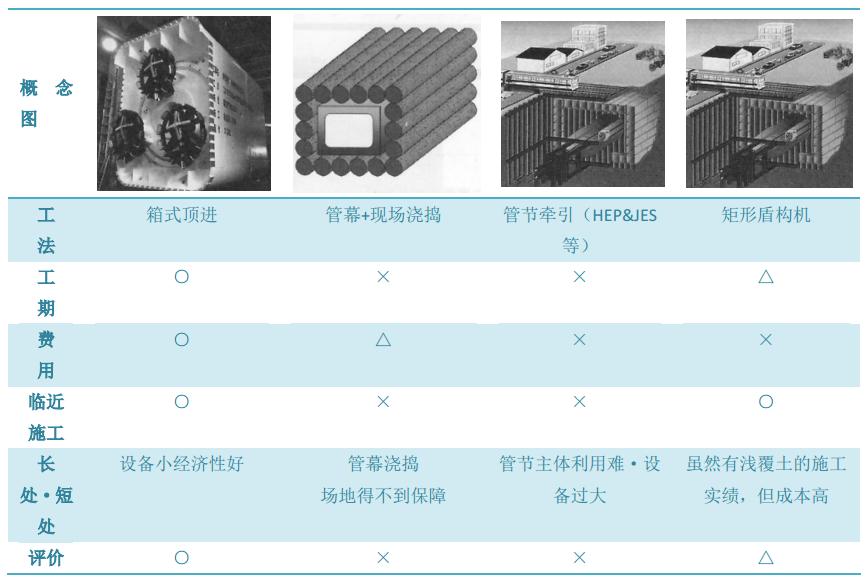

鉴于施工空间不足,管线保护难、烦。因此决定采用非开挖工法,最终选择了密闭型土压式箱式顶进工法。此外,在施工上,还采取了以下措施。

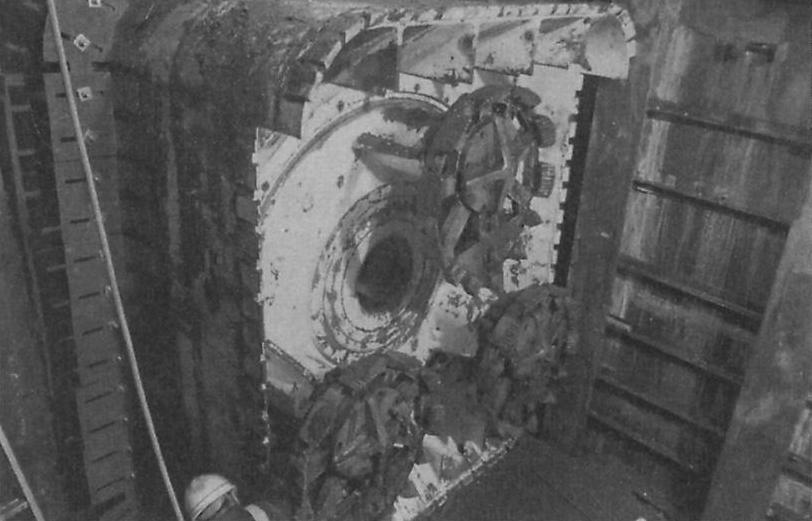

1 顶管机分块吊入

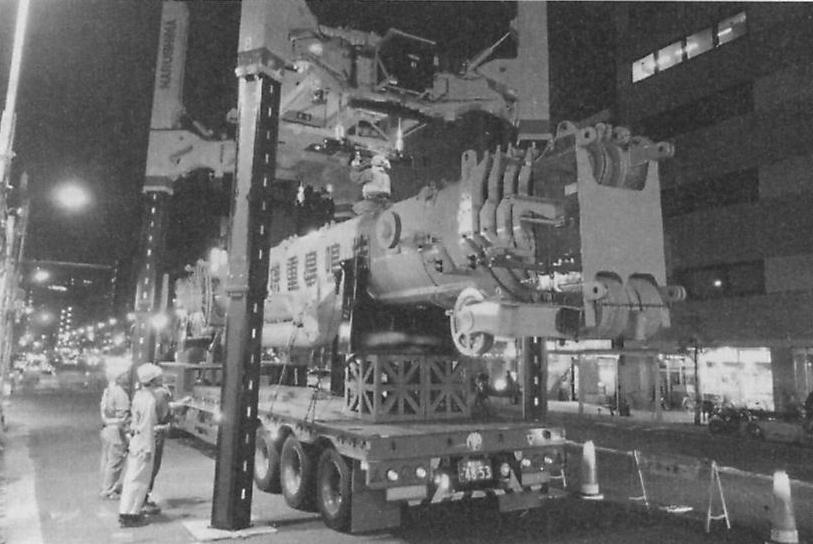

由于始发工作井狭小,且顶管机重量较大,因此顶管机分块制作,在始发工作井内进行拼装。此外,还使用了特殊升降机进行了移动及拼装。
2 设备设置在车上
由于白天无法施工,只能在夜间规定的2车道作业带进行施工,因此泥水设备装载于车上。
工程难点二:浅覆土,土质软弱
永代大道的地质由于处在老海岸线附近,所以是非常软弱的冲积粘性土层。工程覆土很小,所以对沉降控制要求很高。
解决方案
1 加强防护工程
上述的通道临近地面建筑物及埋设物,为了降低浅覆土顶管工法产生的影响,在通道的北侧及通道上部实施了先行于顶管的小口径管幕的施工,采用化学注浆对通道方向进行了地基改良,以防止软弱地基沉降。
2 顶进结束时的注浆加固
由于担心在到达时的开挖面涌水,故通过从顶管机侧对开挖面前方充填硬化化学浆液来避免了涌水。
结语
本工程通过顶管机分块拼装、车载设备等措施解决了施工空间小的问题;通过先行管幕、注浆加固等措施对软弱浅覆土的沉降进行了有效的控制。希望这里的介绍对您能够有所启发!要了解更多工程案例,请继续关注隧道网微信!
