书馆banner

您的位置:首页 > 书馆 > 工程档案

日本北海道新干线札幌延伸段多个标段遭遇不良地质

作者:  来源:隧道网  发布:2025/8/25  浏览: + 放大字体 | - 减小字体

摘 要:日本北海道新干线新函馆北斗至札幌延伸段工程原计划于2030年开通。目前,工程中的羊蹄隧道、渡岛隧道以及札樽隧道的多个施工标段均遭遇不良地质,出现了严重的进度延误。

新函馆北斗至札幌延伸段全长212km的路线中,隧道占比约达80%。最初该延伸段于2012年启动,计划于2035年完工,此后在2015年进行相关协商后完工日期被提前至2030年年末。2021年至今,整个项目多个标段因不良地质的原因出现了进度延误,项目或将延迟至2038年底完成。

一、羊蹄隧道

羊蹄隧道在施工过程中频繁遭遇孤石问题,导致工程进展受阻。2021年7月,在比罗夫标段(全长5569m)中盾构机掘进过程中撞击到一块巨大孤石,迫使掘进作业暂停。

孤石位置示意图

为解决这一问题,施工方采用新奥法从盾构机后方开挖一条通往孤石的迂回隧道,以便粉碎并移除该孤石。经过两年多的停工,于2023年11月重新开始掘进作业。在有岛标段(全长4166m),2024年4月盾构机在掘进中遭遇直径约2m的孤石,导致掘进作业中断。施工方采用全套管钻孔法,即从地面将直径2m的钢制圆筒压入孤石所在位置,然后从圆筒中移除孤石。同年11月18日,盾构机恢复掘进,但仅一天后,又遭遇新的孤石。采用同样方法移除孤石后,于2024年12月18日重新开始掘进,然而仅五天后,再次发现孤石,不得不再次暂停掘进。在清除孤石并重启掘进后,2025年3月3日,由于新的孤石出现,掘进作业第四次停止。自2024年4月以来,由于多次掘进中断,该标段的推进距离仅约11m。目前,施工方正在处理新发现的孤石。

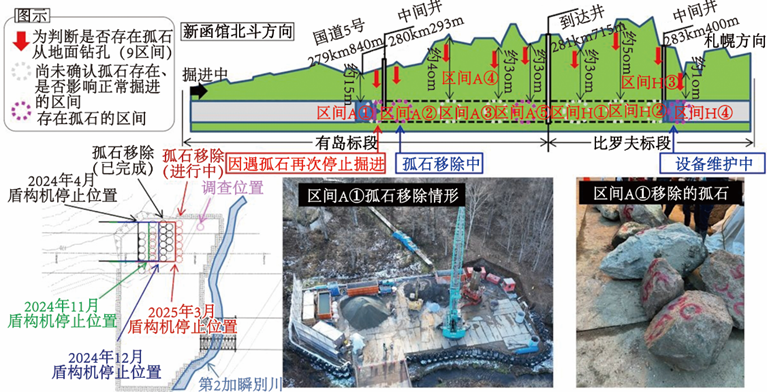

羊蹄隧道施工进度

在有岛标段,施工方采用了全套管钻孔法进行地质调查,发现在盾构机前方的第2加瞬別川附近存在直径约1.3m的孤石。

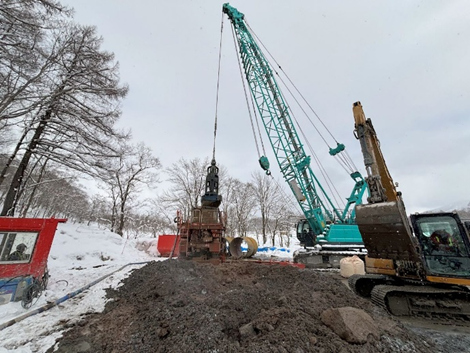

有岛标段中从地面对影响盾构掘进的孤石进行移除处理

此外,河流下方极有可能也存在孤石。鉴于河流下方的孤石无法通过地面作业进行移除,未来的施工计划将包括对河道进行截流作业,以便对下方孤石进行处置。

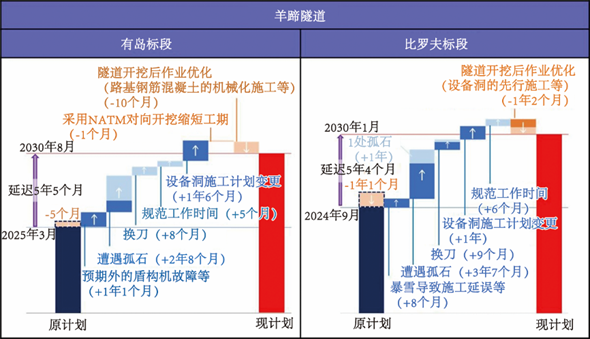

羊蹄隧道工期分析

二、渡岛隧道

渡岛隧道采用新奥法进行挖掘,但由于地质条件不佳,工程进展较为缓慢。2022年3月17日,台场山标段发生了涌水涌砂,涌水量推测达到350m3,采用泡沫混凝土防止土砂涌入;同年5月10日在涌水处上方查看到直径5m、深4m的塌陷。

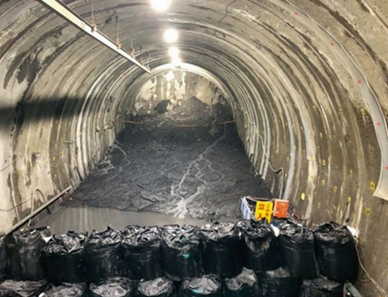

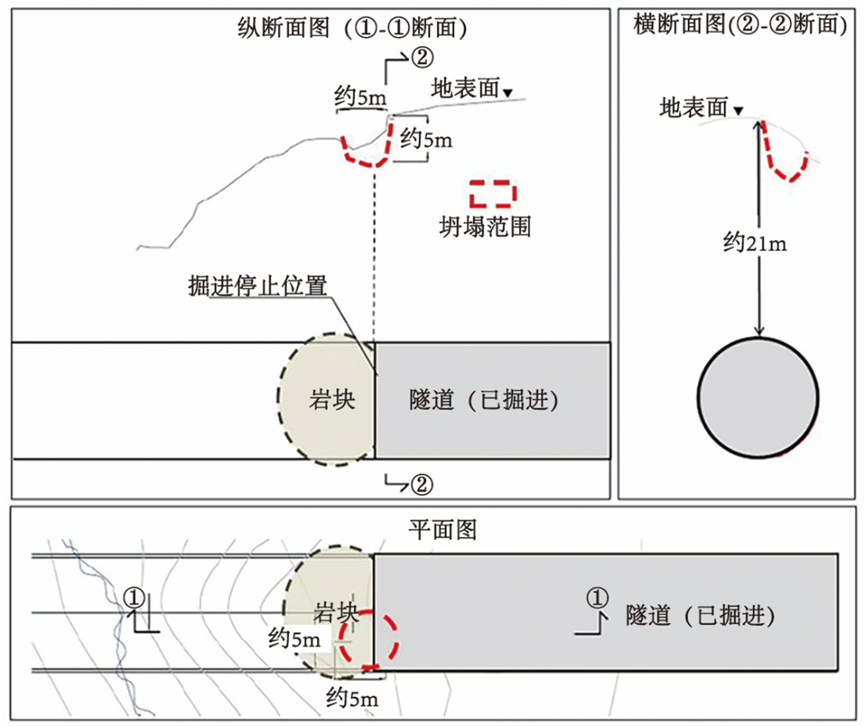

涌水隧道断面

上方塌陷情况

为了准确掌握前方地质状况,在台场山标段(全长3500m)和南鹑标段(全长3900m)分别于2024年6月至7月期间启动了长距离钻探作业。然而,同年9月,由于地层土质软弱,钻探作业在达到预定长度500m之前遭遇困难,未能顺利完成钻孔。

渡岛隧道台场山标段开挖情形

目前,施工方正在对地质条件复杂的区域进行隧道挖掘作业。面对严峻的地质环境,情况并未出现预期的改善,掘进作业的进度低于预期。

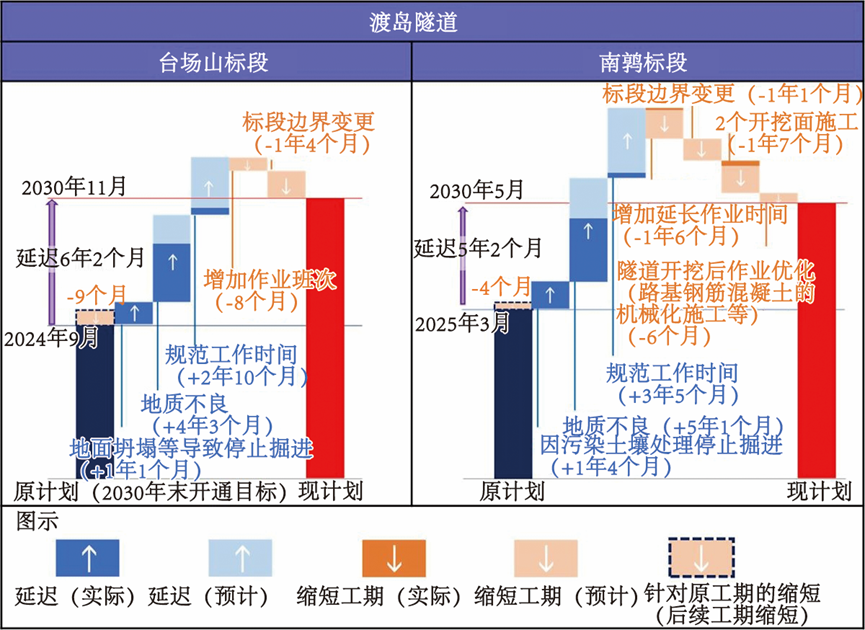

渡岛隧道工期分析

三、札樽隧道

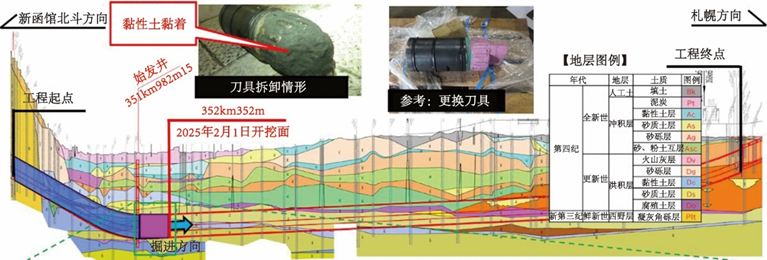

札幌标段(全长8446m)工程进度显著落后。黏土层的问题在于黏性土粘着在盾构刀具上,降低了切削效率。据此,该标段的月进尺远未达到目标236m,实际月进尺仅40~80m。

札樽隧道施工情形

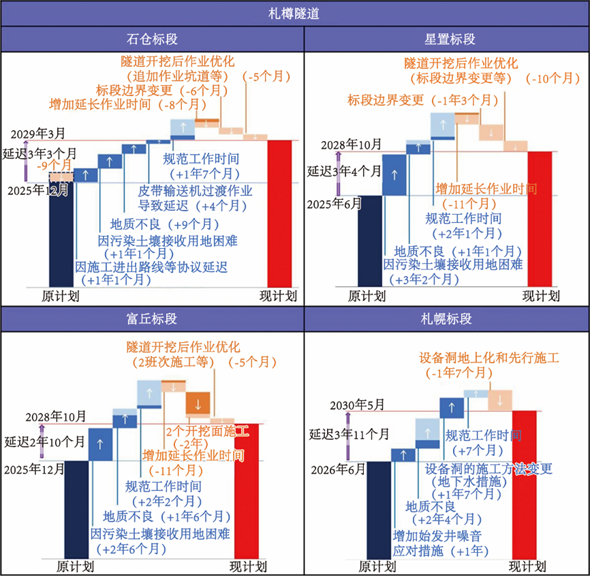

札樽隧道工期分析

隧道网版权及免责声明:

凡本网注明“来源:隧道网”的所有作品,版权均属于隧道网,未经本网授权,不得转载、摘编或以其它方式使用上述作品。已经本网授权使用作品的,须在授权范围内使用,并注明“来源:隧道网”。违反上述声明者,本网将保留追究其相关法律责任的权利。凡本网来源注明为非隧道网的作品,均转载自其它媒体,转载目的在于传递更多信息,该文章仅代表作者观点,并不代表本网赞同其观点或对其真实性负责,请读者自行核实相关内容,仅作参考。如因作品内容、版权和其它问题请与本网联系。

关键词

相关文章

网友评论

发表评论

发表评论 (回复限1000字以内!)

加载更多...

隧道网手机版
隧道网微信公众号
╳ 关闭
