杭州下沙路隧道工程

作者:  来源:隧道网  发布:2022/12/28  浏览: + 放大字体 | - 减小字体

摘 要:下沙路隧道是下沙路与12号路提升改造项目的关键控制工程,工程总投资约71.38亿元,下沙路为杭州城市主干道,行车时速60km,车流量大、交通繁忙,扩容提速势在必行。杭州下沙路隧道全长7.47km,其中盾构段长1612m,采用两台开挖直径15.1m的泥水平衡盾构机,由中国铁建所属中铁十四局承建施工。

下沙路隧道是提升改造项目的关键控制工程

工程概况

下沙路隧道是下沙路与12号路提升改造项目的关键控制工程,工程总投资约71.38亿元,下沙路为杭州城市主干道,行车时速60km,车流量大、交通繁忙,扩容提速势在必行。

通过盾构隧道下穿就像为主动脉血管植入两个“超级”支架,扩容提速至80km,杭州下沙路超大直径盾构隧道建成后将与艮山东路过江隧道连接,打通大江东对外沟通瓶颈,实现地面和地下立体互通格局,对于推进杭州拥江发展战略、助力2022年亚运会具有重要意义。

杭州下沙路隧道全长7.47km,其中盾构段长1612m,采用2台开挖直径15.1m泥水平衡盾构机,由中国铁建所属中铁十四局承建施工。

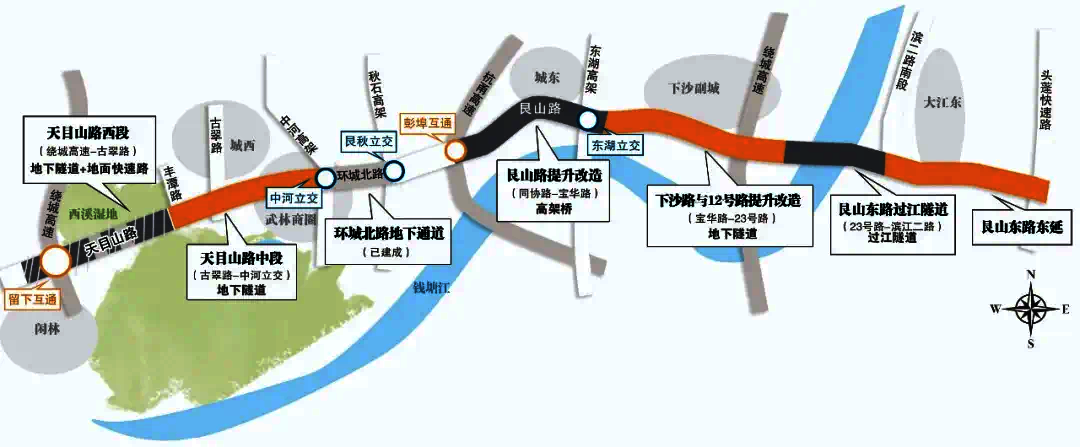

下沙路超大直径盾构隧道建成后将与艮山东路过江隧道连接

工程水文地质

盾构隧道穿越的地层为软土层,掘进中刀盘易结泥饼,施工要求极高。同时隧道连续穿越河道、富含沼气地层、市政道路以及燃气、电力等主干管道,施工风险高。而且因为空间受限,隧道呈“S”曲线,连续两个610米的转弯半径,这在国内超大直径盾构施工中尚属首次,设计和施工的难度极高。

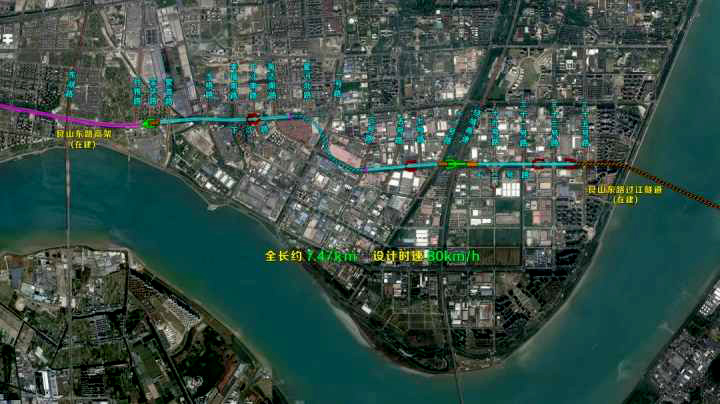

工程地理环境示意图

钱塘快速路,是杭州拥江发展的代表工程,为杭州市快速路网中位于城市最中心的“一横”,全长约48公里,跨越余杭、西湖、下城、江干、钱塘新区,为杭州市迎亚运保畅通快速路网建设四年攻坚行动计划之一。该项目将打通大江东对外沟通瓶颈,成为大江东和下沙两大产业集聚区拥江互动的重要通道,建成通车后,从大江东到下沙仅需5min,到杭州主城区可节省半小时左右。

隧道设计

隧道全长7.47km,其中盾构段长1612/双延米,双洞双向6车道。地处城区,周边建筑物众多,距离较近,最近约27m,建成后将实现主城、副城45min通达,助力2022年杭州亚运会。因为空间受限,隧道呈S曲线,有连续两个610m的转弯半径,设计和施工的难度都很大。

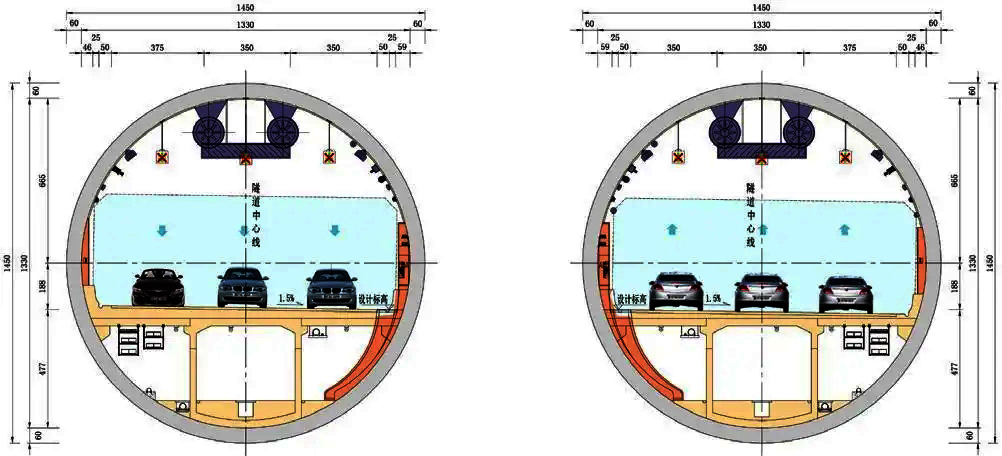

下沙路隧道断面图

下沙路隧道采用盾构法施工,管片外径14.5m,开挖直径达15.07m,为超大直径盾构隧道。掘进期间,盾构机将连续穿越河道、市政道路、泵站、老旧厂房及海森大厦等地面构筑物和建筑物,同时长距离穿越富含沼气地层,综合施工风险高。盾构施工段最小“转弯”半径仅610m,在国内大直径盾构隧道中极为罕见,施工要求极高。

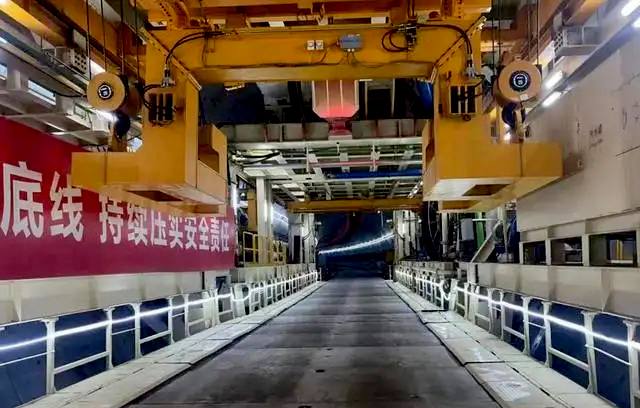

隧道始发井主体结构正式开挖

2020年3月,亚运会配套项目——杭州下沙超大直径盾构隧道始发井主体结构正式开挖。

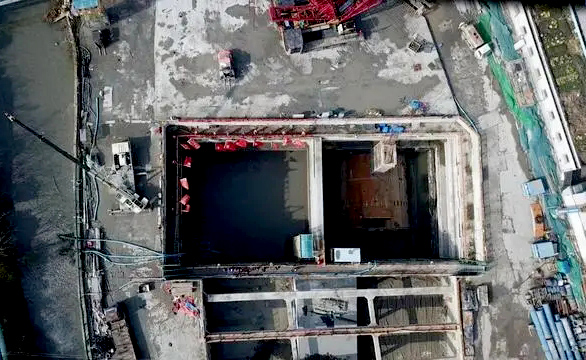

首个基坑正式开挖

为确保项目顺利建设,杭州下沙路项目部一手抓疫情防控,一手抓施工准备,各项工作精准到位,并于2月16日获批复工申请,成为杭州下沙路全线首个获得复工许可的项目。经验收合格后,确认项目部施工人员、设备、防疫各项工作完全具备施工条件。

盾构选型

下沙PPP项目先后20余次邀请国内知名专家召开专题论证会,从盾构机选型、设计、生产、拆解、运输、吊装、始发等关键环节层层把关,针对沼气地层进行了防爆设计,历时12个月完成两台盾构机生产。

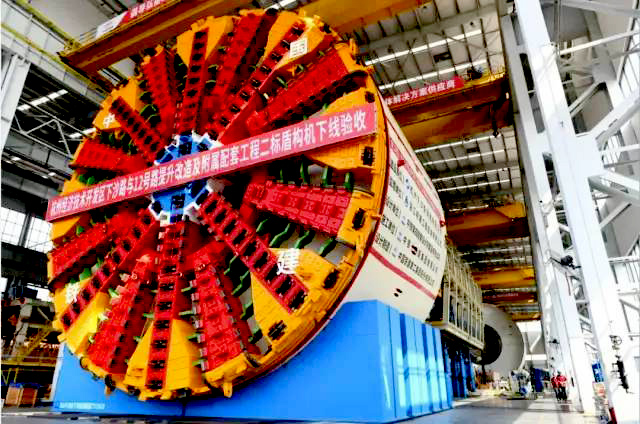

“钱塘奋进1号”下线

“钱塘奋进1号”是中铁十四局联合铁建重工,为下沙PPP项目量身定做的1台超大直径泥水平衡盾构机,整机长约130m,总重量约4300t,直径15.07m,最大推进速度达到每分钟50mm,各项技术指标先进、功能强大,将在下沙路隧道掘进中担当主力。盾构机配置多路瞬时中心冲刷系统,刀盘、刀具检测系统,高承压盾尾、主驱动密封系统,管片、箱涵高效同步拼装系统,直接+间接、大流量、多点位冲刷的泥浆环流系统等多个技术系统,这些技术的研发也将适应未来更多复杂地质的施工。

盾构始发

2021年1月6日,杭州下沙路隧道工程“钱塘奋进1号”盾构机始发掘进。

“钱塘奋进1号”盾构机始发

盾构始发掘进风险高,始发覆土埋深仅8.9m,接收井深度达33.4m,均属超过一定规模危险性较大工程;且5.1m的线间距,最小曲线半径仅610m,盾构隧道路线87%以上为曲线,小半径转弯连续穿越河道,还要穿越富含沼气地层、市政道路、泵站、老旧厂房等建构筑物,且与盾构隧道最小平均间距约为1.2m,竖向最小净距约为9.2m,以上特点和难点在国内15m级大直径盾构隧道尚属极限,这对工程建设提出了更高的要求。

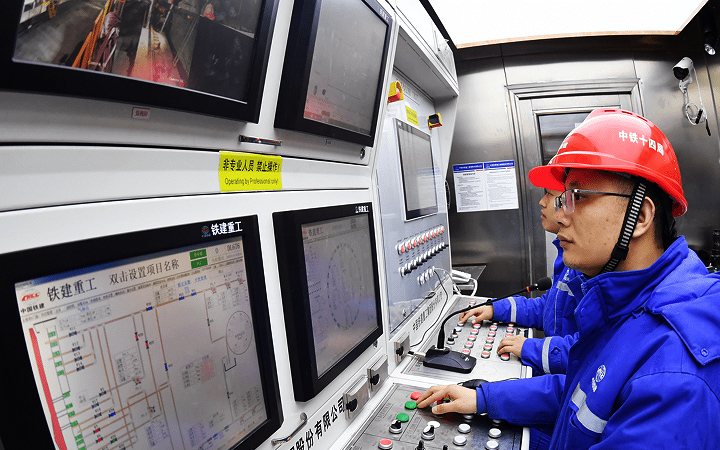

“钱塘奋进1号”盾构控制室

施工单位有着丰富的水下和城市大盾构隧道施工经验,此次参建下沙路隧道将继续发挥优势,在院士专家指导下制定科学方案,通过盾智云和大数据系统,远程加强周边环境和地表监测,实时调整盾构机掘进参数,加强工序衔接管理,采用新材料新工艺等,确保安全高效施工。

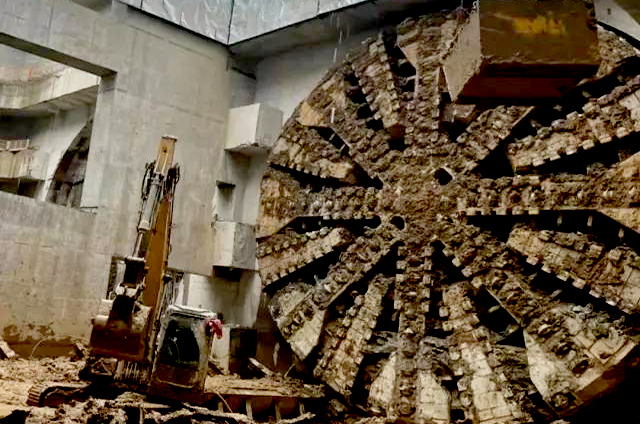

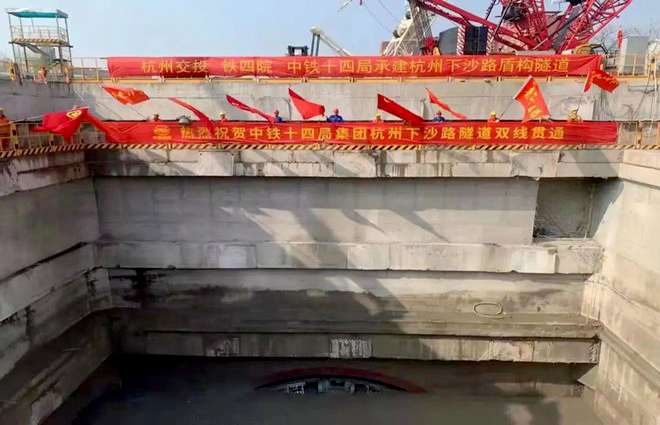

“钱塘奋进1号”盾构贯通

2022年1月15日,“钱塘奋进1号”盾构机前端刀盘冲破最后一层屏障,下沙PPP项目双线盾构机进入接收井,历时374d盾构施工完成。

盾构机进入接收井

下沙隧道盾构区间最小转弯半径610m区段长度占到总长的87%,施工难度极高。这就对盾构机的适应性提出极高要求。杭州下沙路项目通过优化盾构机刀盘设计、配备加强型盾尾刷、优化吊机轨道等方式对盾构机进行针对性改造。

下沙隧道连续穿越河道、富含沼气地层、市政道路以及燃气、电力、给排水等主干管道。地上风险源密集、地下持续长距离转弯,再加上地质干扰,整个施工过程对盾构机姿态要求极高。建设团队引入智慧化管理系统,实现全过程可视化动态管理。

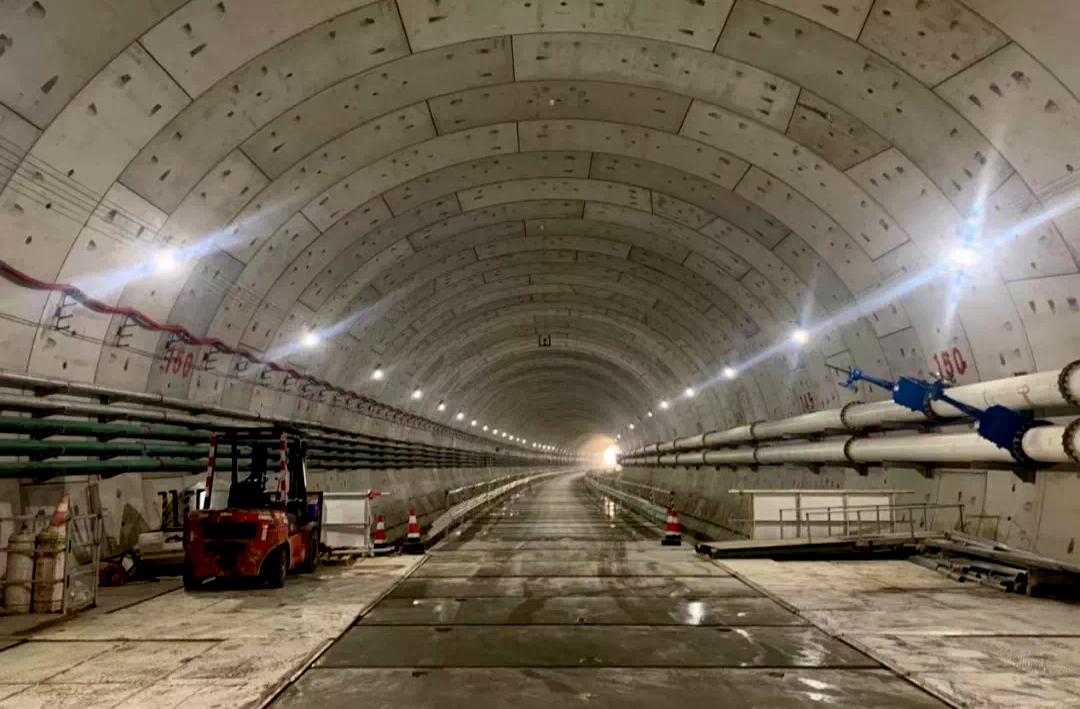

隧道贯通情景

关于下沙路与12号路提升改造及附属配套工程

该项目是钱塘快速路的重要部分,也是保障杭州亚运会的代表性交通项目之一。项目西起下沙宝华路西侧,东至下沙23号路东侧,与艮山东路过江隧道连接,全长约7.47km。快速路主线采用地下隧道+局部地面快速路相结合,主线为双向六车道规模,设计时速80km/h。

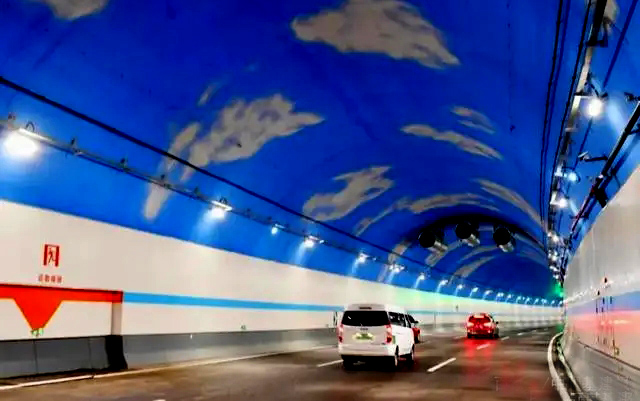

隧道正式通车

2022年8月20 日上午10点下沙路隧道正式开通运营,实现了地面和地下立体互通格局,提高城市综合承载能力,同时还打通大江东对外沟通瓶颈,成为大江东和下沙两大产业集聚区拥江互动的重要通道,从大江东到下沙仅需5分钟,到杭州主城区可节省半小时左右,对实现杭州拥江发展战略,提升下沙交通区位优势,助力杭州亚运会有着重要的意义。

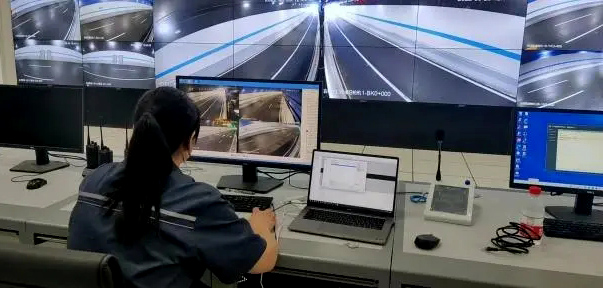

下沙路隧道采用一体化养护模式

下沙路隧道采用一体化养护模式,养护单位为杭州市路桥集团股份有限公司,共配备电工组、施救组、应急抢险组、中控组合计41人,管理人员10人,车辆设备15辆,开通前均已进驻项目,并正常开展各项养护工作。
