一、工程概况
某地铁隧道工程采用单洞双线设计,应用一台φ11.71m 气垫式泥水平衡盾构机进行施工,区间线路全长 1491.467m。中间风井作为盾构始发井,为地下三层箱形框架结构,基坑长度 98m,宽度 19.3~19.89m,深度 24~25.7m。
二、盾构始发施工情况
1. 始发姿态设计
始发段平面处于半径为 3000m 的曲线上,竖向处于坡度为 4‰ 的下坡段。为实现盾构机整机始发,采用割线始发,始发坡度调整为 2‰,并将始发洞门(预埋钢环)抬高 50mm,即盾构轴线坡度 2‰ 下坡,轴线高程较理论轴线高程整体抬高 50mm。
2. 始发台设计及施工
采用钢筋混凝土始发台。根据盾构机长度及反力架与洞门距离,始发台总长 15.95m,采用 C35 钢筋混凝土,坡度与盾构始发坡度一致(2‰)。始发基座置于结构底板上部,与底板预埋钢筋连接;始发台外侧施作斜撑,两侧每隔 2.5m 利用混凝土斜撑加横向支撑,提高始发台稳定性。

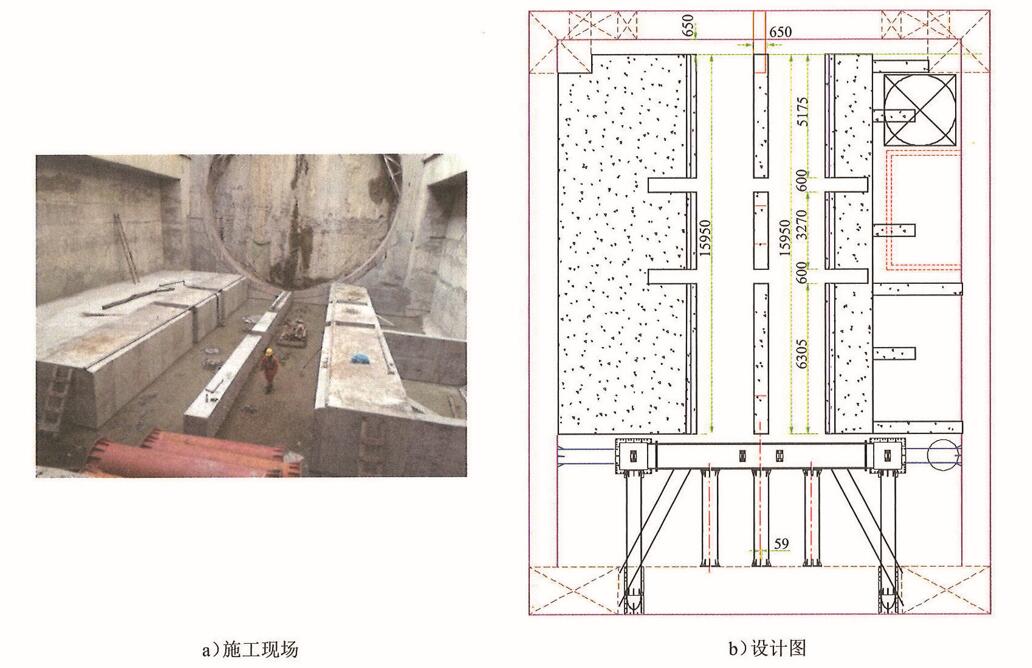

始发台
3. 反力架安装
安装时保证反力架断面与始发轴线相垂直,为盾构机提供始发反力。

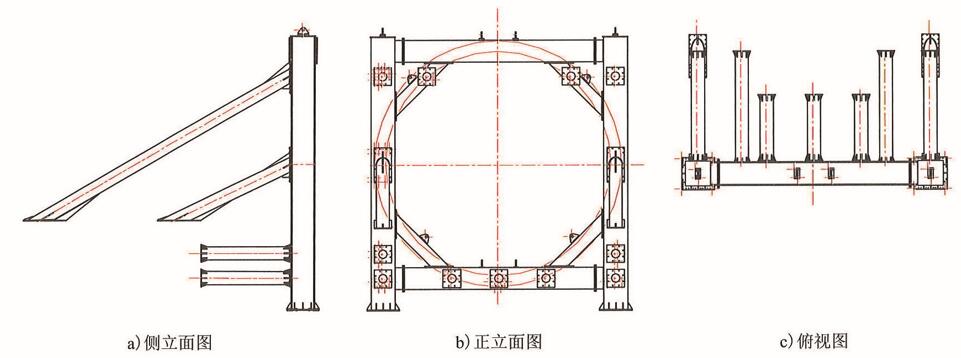

反力架
4. 洞门密封装置

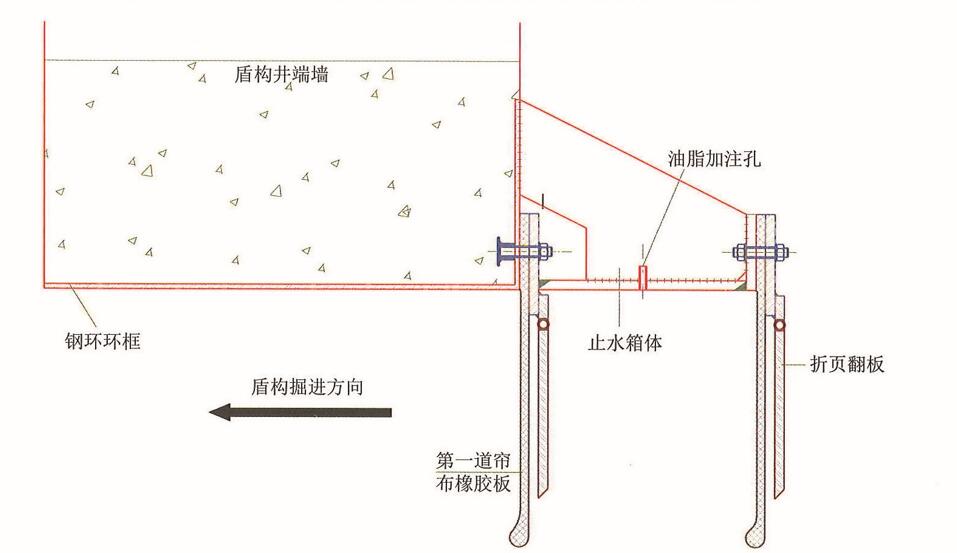

洞门密封装置采用止水箱形式,由两道帘布橡胶板和折叶压板组成箱形结构,两道密封间隔 500mm,箱体间通过注入油脂等惰性浆液加强密封。
洞门密封
三、始发栽头情况
1. 推段(-8环~-4环)
-6环管片安装完成后盾构机向前空推。推进-4环过程中刀盘推离始发台,受刀盘自重及盾构机重心前移影响,始发台前端 1m 处导轨断裂,双侧导台均出现不同程度破损,盾构机刀盘栽头 56mm。
2. 加固区(-3环~+5环)
-3环掘进(破洞门)受玻璃纤维筋卡扣、刀具破除连续墙振动、刀具更换等影响,13d 内共掘进 8 次完成 1m 连续墙和 1m 加固区掘进。此后-2环~+5环掘进受泥水仓底部滞排、洞门密封渗漏建压效果差等原因影响,盾构姿态呈现持续性栽头趋势。

加固区主要掘进参数表
四、始发栽头原因分析与对策
本掘进施工主要问题为盾构进洞后呈现持续栽头趋势,且不可控。主要原因及对策如下:
1. 洞门密封差
主要原因: 始发推进-3环至+2环发现洞门止水箱密封较差,漏浆严重,泥水仓无法建立正常压力,基本处于半仓掘进状态。盾构机自重较大,需足够下部推力才可避免栽头。
应对措施: 加强洞门封堵,采用挂网喷浆辅以快速水泥封堵,并对止水箱体注浆处理、适当开始同步注浆。随掘进逐环封堵,泥水仓液位由半仓提升至满仓,切口压力建至 0.2~0.3bar,累计灌注砂浆 41m³、注浆 12m³。至+4环,泥水仓顶部压力建至 0.6~0.8bar,总推力由 12000~18000kN 增大至 24000~32000kN。

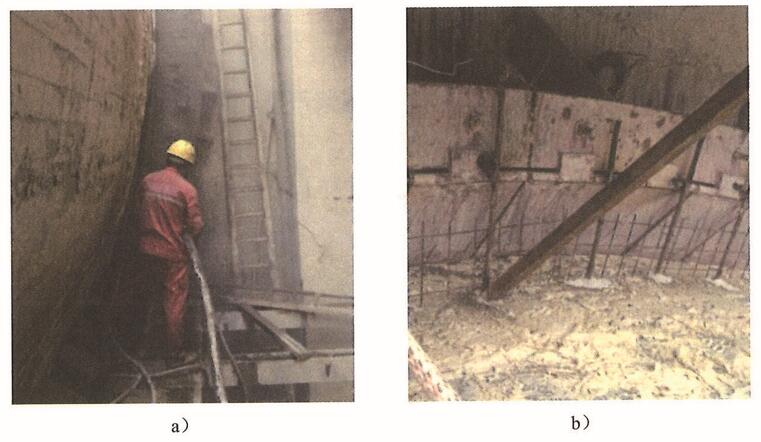

洞门封堵
2. 盾构机自重过大
主要原因: 刀盘自重 245t,主机重达 1071t,空推过程中造成始发台前端破损,呈现栽头趋势。
应对措施: 合理选择掘进参数,保持上下油压差稳定(控制在 110~170bar),控制刀盘转速 0.8~1.2r/min,适当加大刀盘切削贯入度,排浆流量提高至 1200~1300m³/h 防止滞排;每环收尾阶段加大顶部液压缸压力,防止拼装管片收缸时姿态变化。
3. 刀盘超挖量大
主要原因: 刀盘设计开挖直径 11710mm,后将边滚刀由 17in 调整为 18in,开挖直径变为 11730mm,相对盾体超挖量达 45mm,盾体外侧超挖部分无法有效填充,是栽头原因之一。
应对措施: 将开挖直径由 11730mm 改为 11700mm,使开挖直径与前盾间隙由 45mm 缩小为 30mm。
4. 泥浆性能差
主要原因: 始发阶段洞门尚未密封,漏浆严重,新浆制备速度无法满足性能需求,导致滞排现象。
应对措施: +2环洞门初步封堵后,加大泥浆储备力度,提高泥浆性能,增强携渣能力,泥浆指标逐步改善。
