“长隧短打”,通俗来说就是借助辅助坑道增设多个工作面,将一条超长隧道切分为多段同步掘进,打破仅依靠进出口两端对掘的工期瓶颈,是我国山区铁路、公路特长隧道建设的核心组织思路。历经数十年迭代,这项技术已从早期简单增设斜井、横洞,升级到TBM中导洞先行、多坑道集群协同的新模式,支撑起乌鞘岭、终南山、天山胜利、彝良等一批世界级超长隧道工程落地。

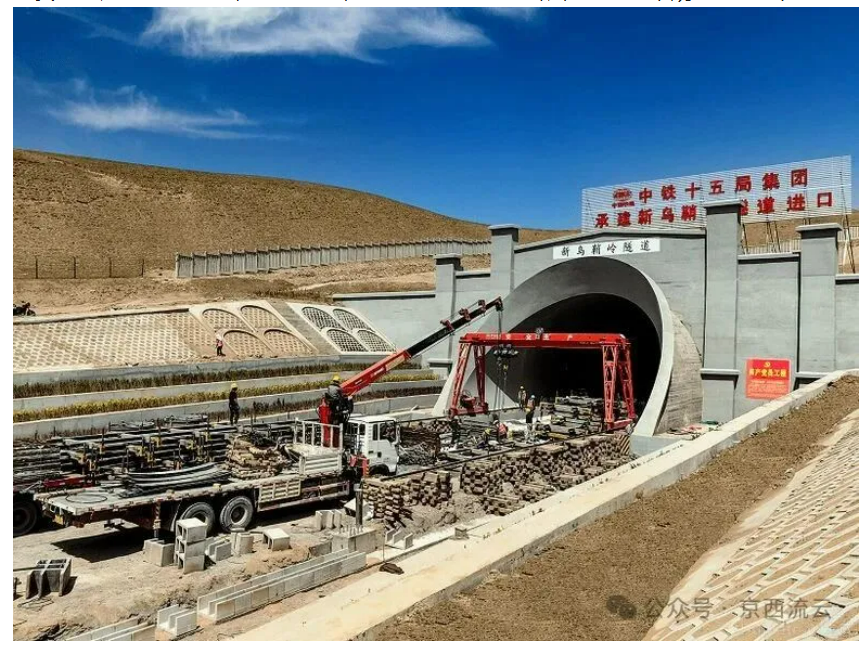

国内早期长隧短打以斜井、横洞、平行导坑为主要载体,在铁路工程率先应用,典型代表为乌鞘岭隧道,依靠十余座辅助坑道开辟十余个工作面,初步建立起长隧分段施工体系。这一阶段核心目标以增加作业面、解决独头掘进距离过长、通风出渣困难为主,工艺体系相对简单,辅助坑道功能单一,大多只服务施工期,完工后直接封堵。平行导坑主要用于超前探明地质、辅助排水,工作面拓展能力有限,适用于常规深埋铁路隧道。

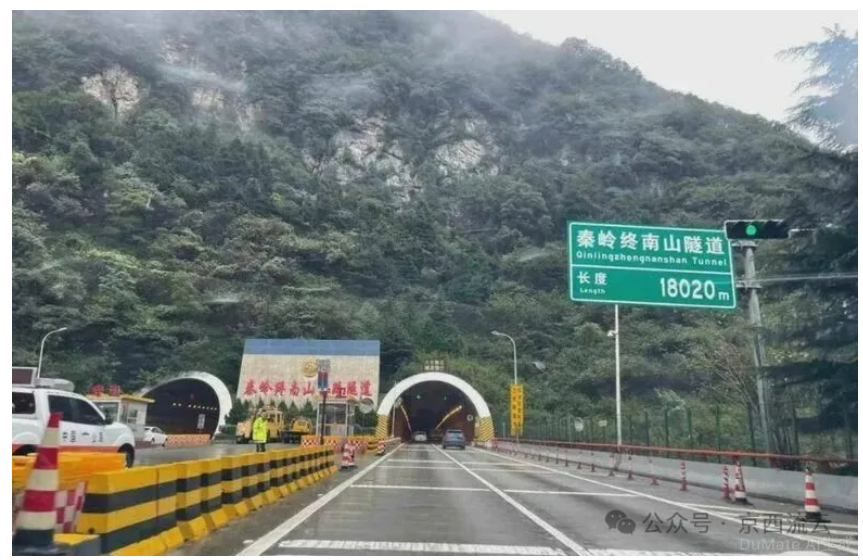

进入21世纪,随着西部山区高速公路大规模上马,长隧短打进入标准化应用期。秦岭终南山公路隧道依托平行导坑开辟横通道、多点掘进,验证了公路特长隧道应用这套体系的可行性,奠定平导+横通道的经典范式。这一时期的技术重点是规范辅助坑道选址、断面选型、长距离施工通风配套,形成勘察、设计、施工成套经验。但仍存在明显局限:辅助坑道多采用钻爆法,开辟速度慢;高海拔、强涌水、高地应力复杂地质下,通风、运输、排水系统耦合难度大,工作面数量不能无限制增加。

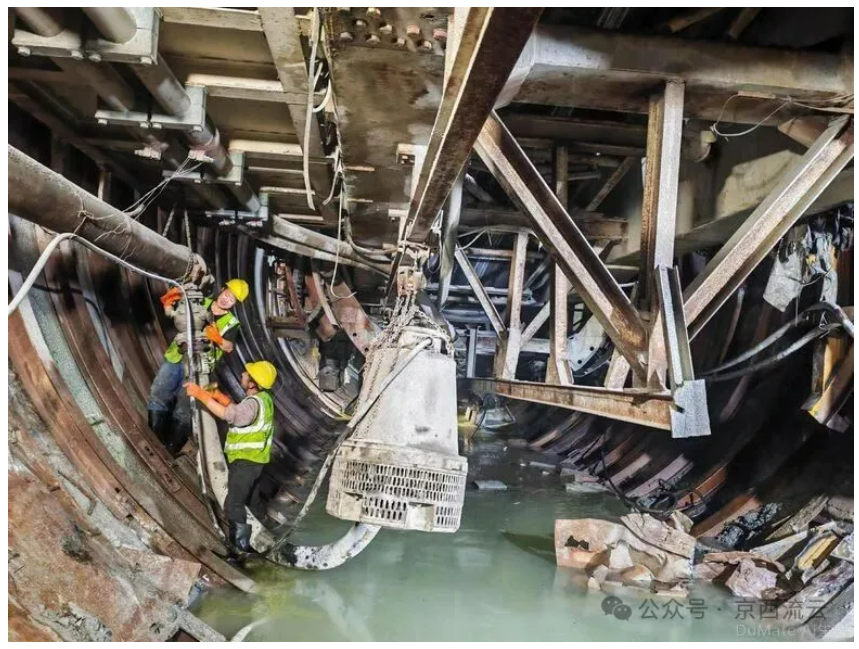

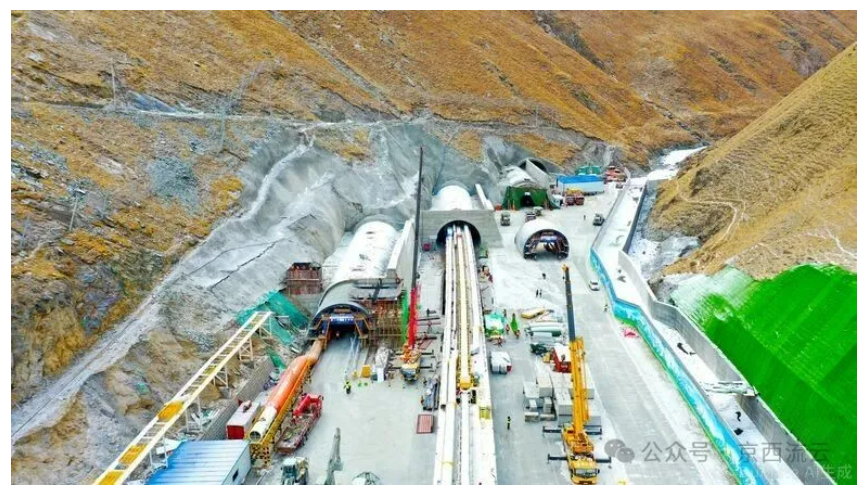

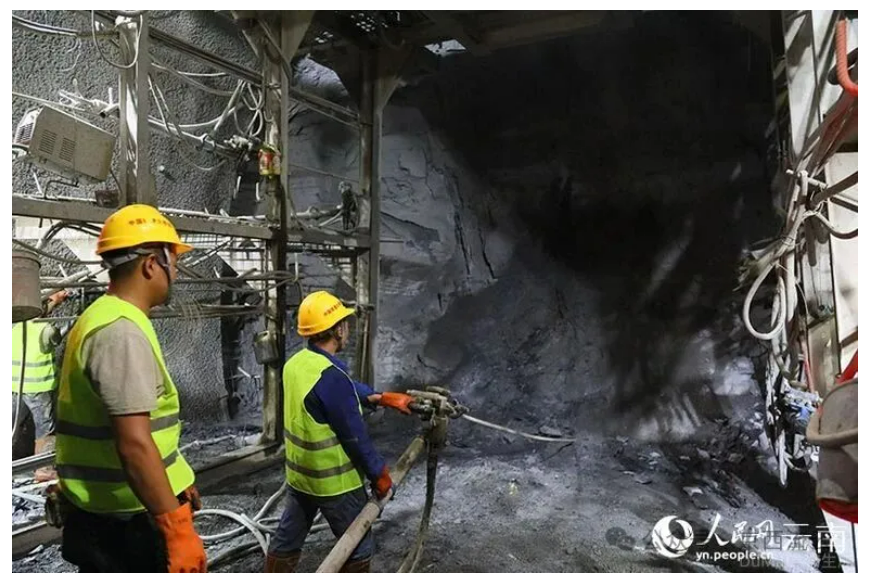

近十年是长隧短打创新突破期,标志性变革就是TBM中导洞先行+主洞钻爆新范式,以天山胜利隧道为典型代表,首次在高速公路采用“三洞+四竖井”方案,TBM快速掘进中导服务隧道,再通过横通道向左右主洞开辟工作面,最高峰形成多作业面同步施工,直接将原计划72个月工期压缩至52个月,把长隧短打从传统辅助坑道模式推向全新阶段。与此同时,高铁领域持续迭代,渝昆高铁彝良隧道采用“双横洞、双斜井、双平导”坑道群,构建8个作业面同步掘进,攻克高地温、软岩大变形、突水涌泥叠加风险,刷新国内350km/h高铁最长隧道施工纪录。
当前成熟体系下,长隧短打已形成多类型辅助坑道组合选型逻辑:横洞优先用于浅埋、山体侧方有进洞条件地段;斜井多用于中等埋深山体;竖井适合地表直达、埋深巨大区域;平行导坑、TBM中导洞多用于20km级以上超特长隧道,兼具超前地质预报、施工通风、应急避险多重价值,部分中导洞还可直接转为运营期服务隧道,显著提升全生命周期效益。配套技术同步完善:深大竖井施工、定向预注浆、巷道式通风、多工作面协同调度、微震与超前钻探联合预警、洞内智能运输管控等,解决多工作面干扰、通风排烟、多工序冲突等痛点。
当然,这项技术仍有边界约束,并非“越长越好、工作面越多越好”。一是成本控制难题,新增斜井、竖井、中导洞会大幅增加临时工程投资,必须结合工期价值、运营养护效益综合比选;二是生态约束增强,山区生态敏感区,辅助坑道洞口、施工便道对植被扰动管控趋严;三是多工作面同步施工带来通风、排水、出渣、物流组织高度复杂,管控不当易互相干扰;四是极复杂地质条件下,辅助坑道自身也面临突水、坍塌、岩爆风险。
面向未来,我国长隧短打将朝着精准选址、集约环保、智能协同、功能复合方向演进。一是推广“施工+运营一体化”服务隧道,减少重复工程投入;二是TBM与钻爆法灵活组合,适配不同岩性、埋深场景;三是依靠数字化管控平台,实现多工作面掘进时序、通风物流、风险预警一体化调度;四是优化辅助坑道布置,降低生态扰动,打造绿色长隧建造方案。

从乌鞘岭到天山胜利、彝良隧道,“长隧短打”已经不只是简单增加工作面的施工组织手段,而是一套融合坑道布置、掘进装备、风险防控、通风物流的系统工程。在川藏、滇西、西部山区路网持续推进背景下,这套技术仍将是攻克深埋超长隧道、破解工期与地质风险难题的核心方案。
